5月12日早晨8点多,在配合乌鲁木齐市甘泉堡匝道收费站优化改造项目-新老管线碰接工程施工现场,乌鲁木齐水业集团有限公司建投公司的干部职工们得知甘泉堡扬水0号泵站高位调蓄水池已具备供水条件,周边沿线用户水压逐步恢复正常后,欣慰地说,这场连续48小时的停水碰接管线战斗,我们打赢了。
5月9日,水业集团通过乌鲁木齐水业微信公众号、949交通广播等媒介发布停水公告,因配合甘泉堡匝道收费站优化改造项目迁改-DN1600新老管线碰接工程,5月10日10:00至5月12日10:00停水,停水期间将影响甘泉堡工业园区、米东工业园区,以及城北主干道以北、喀什东西路、米东南路等沿线供水。“这次停水时间长、范围大,管线碰接施工难度技术要求高,集团公司十分重视,党委委员、副总经理王建新强调,建投公司要进一步细化优化停水碰接施工方案,在保证安全、保证质量、保证时间的前提下完成好管线碰接工作。”5月8日,建投公司召开生产经营例会,领导班子成员齐树江、于萧、扈小东对停水碰接各环节工作再安排、再要求。

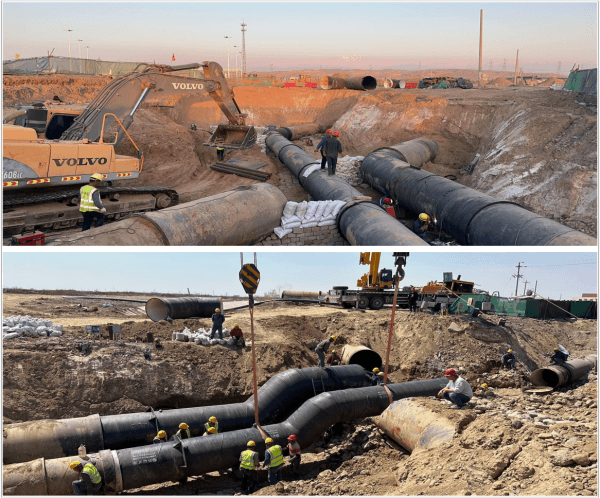

5月10日上午,乌鲁木齐市甘泉堡匝道管线碰接施工现场,建投公司领导班子成员和60多名工作人员,6台挖掘机,3台吊车,3辆翻斗车,正在有条不紊的对三处5个碰接点位展开新老管线碰接工作。“为了保证按时完成停水碰接任务,公司领导和项目部提前一周开始研究制定施工方案,先后到管线碰接现场实地勘察近10次。”项目一部经理马禾成介绍说,这次停水碰接管线管径大(1600毫米、1200毫米),点位多,弯管多,管线支墩加固技术难度及安全系数高,5月9日施工作业班组、材料、机械全部到位,并再次现场确定施工细节,5月10日凌晨全力投入管线碰接工作。
5月11日凌晨3点,新老管线碰接5个点位焊接作业全部完成,现正对碰接弯管位置加固,下一步进行混凝土浇筑……每过1小时,施工现场负责人向公司领导汇报碰接推进情况。“临时用电、管道吊装、电焊作业等是施工现场,尤其是夜间施工安全督促检查的重点,注意力一刻都不能放松。”项目一部副经理郑良志说,停水碰接前公司领导、项目部对施工方案中安全质量进行了多次研究讨论,结合现场情况不断细化优化,心里有底。

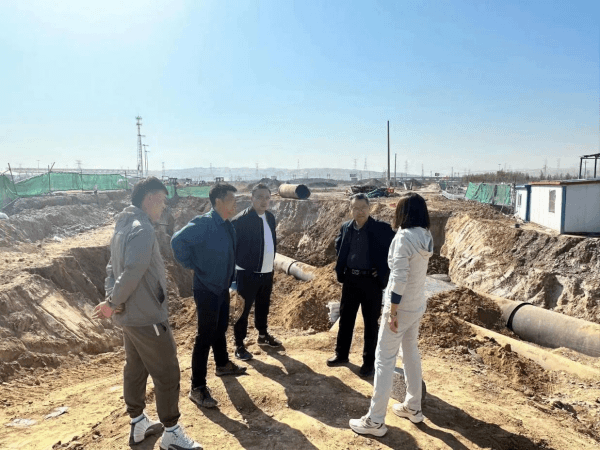

上午11点多,正在对碰接管线进行最后一次混凝土浇筑加固,水业集团王建新偕同总工程师常育、生产运行部部长王学萍等一行来到施工现场查看进展情况,看到项目负责人、施工员、安全员等各司其职,作业班组人员指引混凝土搅拌车“长臂”精准输送混凝土,挖掘机和翻斗车配合默契进行土方运输……水业集团王建新肯定了建投公司整体组织有力,施工推进有为,要求做好后期管线通水保障工作,做好新老管线碰接点位安全巡检工作,确保供水顺利到达甘泉堡高位水池。
“在停水结束时间内,安全通水了,特别高兴。”从5月9日早晨到甘泉堡施工现场,全程跟踪管线碰接施工的90后施工员袁博说,这是到自己建投公司工作以来经历最短时间,完成最大管径的停水碰接工程,作为现场施工管理人员,责任重、压力大,施工前一天又看了二遍施工方案,晚上都有点失眠了,最重要的是这次管线碰接公司领导组织安排十分到位,各部门配合协作十分积极给力,坚定了我们打胜仗的信念。
乌鲁木齐水业集团有限公司建投公司
